| Korisničko uputstvo |
MFS aplikacija služi za planiranje proizvodnje, raspoređivanje operatera na proizvodne pozicije i evidentiranje proizvedenih količina tokom smene.
Pravilnim planiranjem omogućava se jednostavnija organizacija rada, ravnomerna raspodela operatera i bolja kontrola proizvodnog procesa.
Preporučuje se da se pre početka planiranja napravi raspored radnika i proizvoda pomoću pomoćnog planera kako bi unos podataka u MFS bio brži i jednostavniji.
Pre početka planiranja potrebno je pripremiti osnovne informacije koje će biti potrebne tokom unosa.

Ukoliko je prethodno napravljen raspored pomoću planera, preporučuje se da se planirane količine prepišu direktno iz njega.
Pokrenite MFS sistem i prijavite se svojim korisničkim nalogom.
Nakon uspešne prijave otvara se početna stranica sistema.
U gornjem levom uglu nalazi se meni Shortcuts.
Klikom na ovaj meni prikazuju se dostupne prečice sistema.
Iz menija Shortcuts potrebno je izabrati prvu ikonicu koja otvara modul Planiranje smene i proizvodnja.

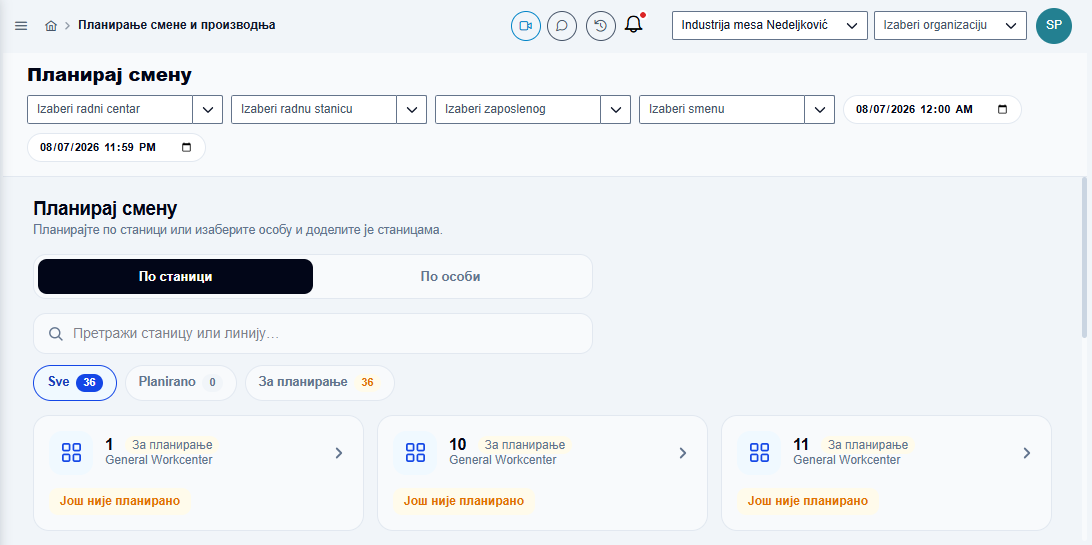

Nakon otvaranja prikazuje se pregled svih proizvodnih pozicija koje se mogu planirati.
Po otvaranju modula prikazuje se pregled svih proizvodnih pozicija.
Na početku smene sve pozicije imaju status Još nije planirano i spremne su za unos podataka.
Planiranje se vrši pojedinačno za svaku proizvodnu poziciju.
Kliknite na broj proizvodne pozicije koju želite da planirate.

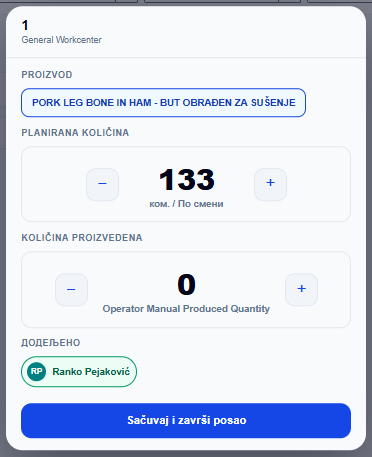

Nakon otvaranja proizvodne pozicije potrebno je popuniti sva obavezna polja.

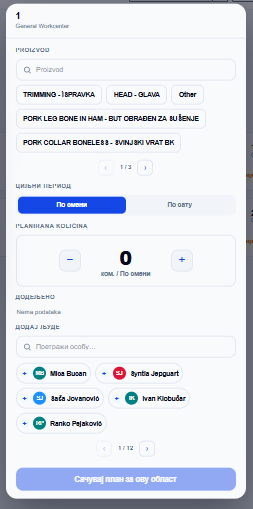

Iz padajuće liste izaberite proizvod koji će se obrađivati na toj proizvodnoj poziciji.
Izaberite opciju planiranja za odgovarajuću smenu.
Vodite računa da planiranje odgovara smeni koja će raditi proizvodnju.
Unesite planirani broj komada za izabrani proizvod.
Ako isti proizvod radi više proizvodnih pozicija, ukupna planirana količina raspoređuje se na sve pozicije koje učestvuju u proizvodnji tog proizvoda.
Izaberite operatera koji će raditi na proizvodnoj poziciji.
Jedan operater može biti dodeljen samo jednoj proizvodnoj poziciji.
Nakon unosa svih podataka kliknite na dugme Sačuvaj plan.
Planiranje je završeno tek nakon uspešnog čuvanja podataka.

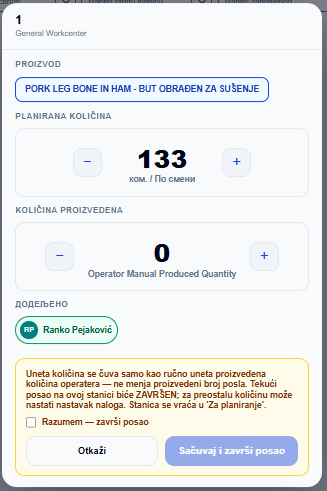

Ako je pozicija pogrešno setovana, dovoljno je odmah zatvoriti poziciju i u polje „Urađeno“ upisati 0.
Posle uspešnog čuvanja proizvodna pozicija više nema status Još nije planirano.
Na isti način potrebno je planirati sve proizvodne pozicije koje učestvuju u proizvodnji.
Po završetku proizvodnje potrebno je otvoriti svaku planiranu proizvodnu poziciju.
Za svaku poziciju unosi se stvarno proizvedena količina.
Nakon unosa kliknite na dugme za čuvanje i završetak rada.
Postupak ponoviti za sve proizvodne pozicije koje su bile planirane tokom smene.
